2015. június 25., csütörtök

Nyári szünet

Egy hónapig nem fogunk jelentkezni. Elutazunk pihenni, töltődni. Az építkezésen pár dolog addig is halad, július második felében beszámolok róla! Szép nyarat Nektek is addig!


Tető és kandalló

A héten a fedés is elkészült! Nem fenyegeti a fóliát egy esetleges jégeső. Szép lett! :)


Nézet a sétány felöl



 A tetőfedéssel párhuzamosan a kandalló építése is megkezdődött. A kandalló közvetlenül fűti majd a nappalit, a galériát, és a fűtéshez szükséges melegvizet is elő fogja állítani. Egy ezer literes puffertartályt fűt majd fel, amely a kandalló mögötti gépészeti helyiségben lesz. Ebből a tartályból indul aztán a meleg víz a padlófűtés csőrendszerébe. A napkollektoros rendszer úgy lett méretezve, hogy szintén rásegít a fűtésre; elsősorban átmeneti időszakban, amikor a kandallóban már nem szükséges begyújtani.




2015. június 22., hétfő

Drénrendszer


 "A drénezés a talajvízszint terepszint alatti szabályozására irányuló tevékenység egyik módja. Lényege a talajszint alatt kialakított csőhálózatban áramló víz célszerű irányítása. "

A lényeg, hogy az épülettől távol tartsuk a vizet, erre egy három elemből álló rendszert kell kiépíteni. A rendszer három eleme: a drénfelület, a dréncső, a szivárgó tömeg (kavics visszatöltés).
Így az épületet szakaszosan körbe ástuk. Készült egy kis beton folyóka, amire a geotextilívál körbetekert dréncsövet fektettük. A lábazatot levakoltuk, víz-szigeteltük. Erre ragasztottuk a 20 cm vastag hőszigetelő táblát, aminek a felülete már gyárilag dombornyomott (sajnos erre nincs környezetbarát megoldás, ennek bírnia kell a vizet). Erre jött a geotextilia, majd a gömbölyű kavics-visszatöltés.


Épület körbeásva
Körbeásás

Körbeásás, kiálló felületek levágása

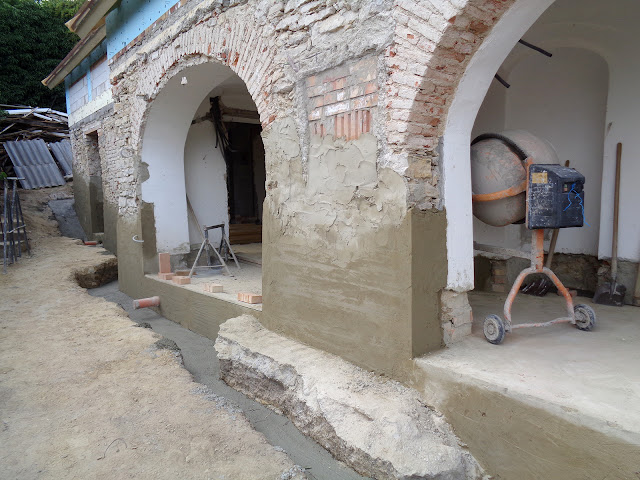

Felület vakolása, folyóka készítése


Vízszigetelés, hőszigetelés, csővezetékek elhelyezése a kavicsvisszatöltésben

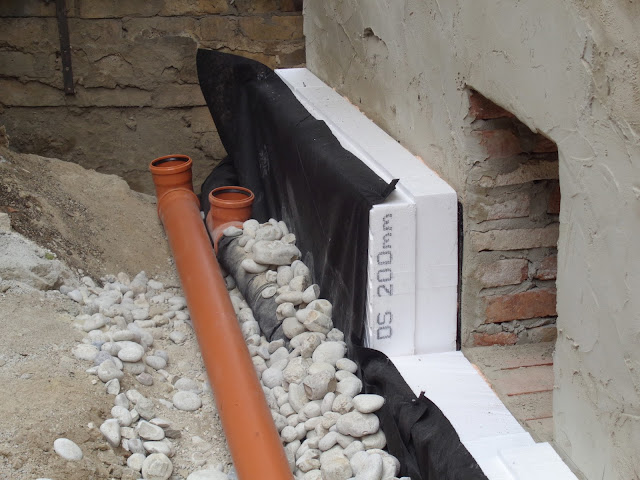

Csapadékvíz elvezető rendszer, és a drécsnő a kiszellőzővel

Ki -és belépő mindenféle hálózat

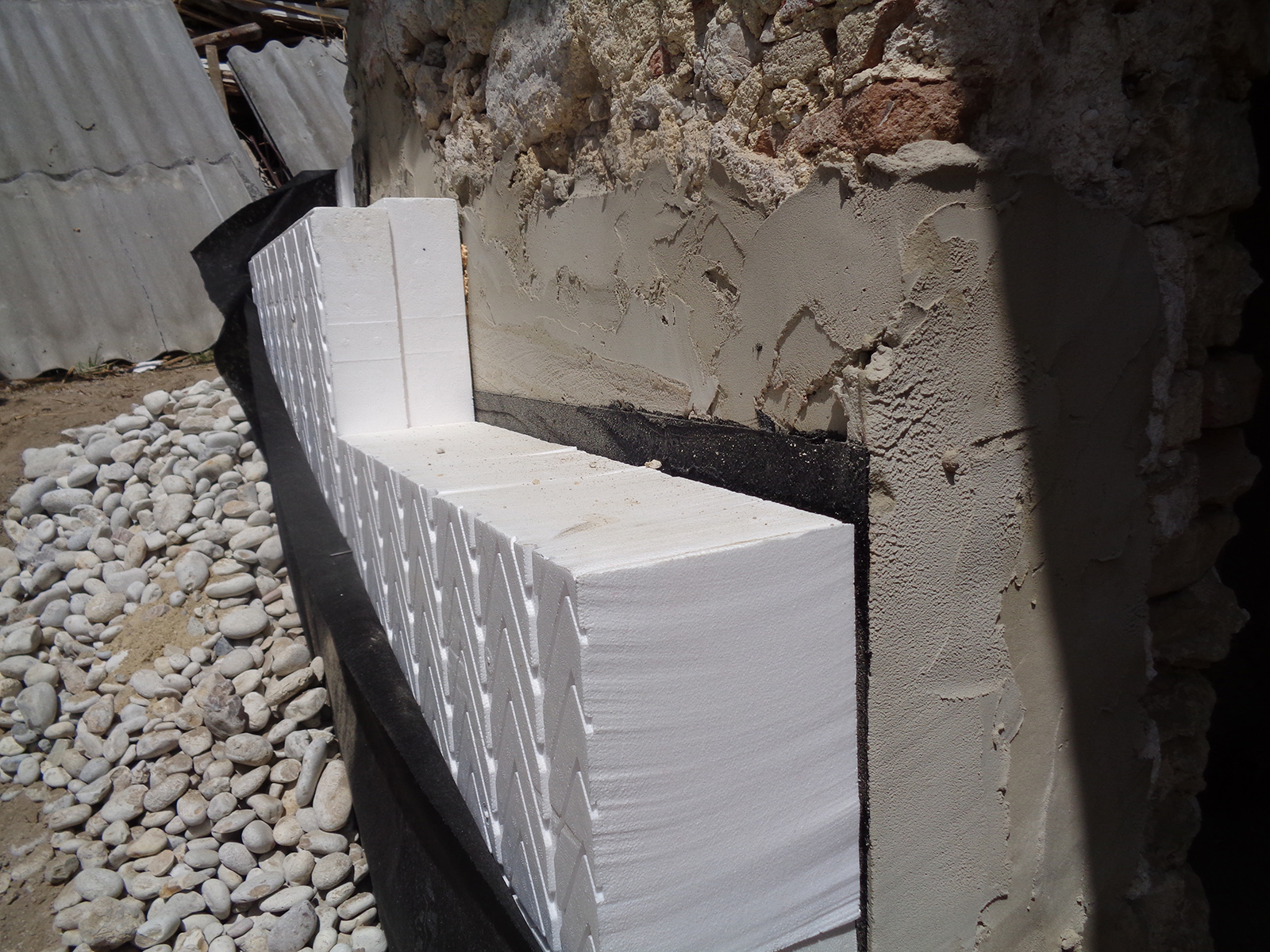

Rétegrendek a lábazaton

2015. június 13., szombat

Házforma

Lassan, de biztosan haladunk:

Elkészültek a kémények (ha nem is elsőre sikerült a füstgáz/friss levegő elválasztást megoldani az utólag bélelt kémény esetében, de most már a helyén van), a fedlap is felkerült, a színezés is kész, nagyon szép lett a végeredmény. A nappaliba tervezett kandallóhoz épített új kémény esetében a füstgáz bekötést sem sikerült a precízen feliratozott kiviteli terv alapján a jó helyre fordítani, de állítólag ezt szinte mindig elrontják, és meg lehet oldani majd jól. Nem tudom felfogni, hogy lehet ezt a "viszonylag" egyszerű dolgot elrontani, de ezek szerint gyakran megesik :)

A ház körüli betonrengeteg jelentős részét sikerült felszámolni. A murvabetonból készült lépcső kemény dió. A kivitelezők üzenik a statikusoknak, hogy ha erős betont akarnak, akkor sóderbeton helyett murvabetont írjanak ki.

Megérkezett a lábazati hőszigetelés, jövő héten indul a drénezés: szakaszos kiásás, betonfolyóka, vakolás, vízszigetelés, hőszigetelés (felületszivárgóval), geotextília, dréncső, kavics visszatöltés, következő szakasz.

Halad a villanyszerelés. Egyre több cső nyúlik elő polipkar szerűen a falakból. Remélem van, aki átlátja.

Megérkeztek és bekerültek a födémgerendák, elkezdődött a deszkázás.

És a leglátványosabb a tetőtéri ablakok behelyezése volt a héten. Némi hiba azért itt is akadt: a szarufa kiosztásnál az ácsok nem tudták, hogy az ablakok kerete a hőszigetelő keret miatt szélesebb lesz a megszokottnál, így bele kellett marni pár centit a szarufákba....A megrendelők "miért kell olyan "vastag" kérdésére itt az egyik válasz: ezért, hogy az esetleges hibákat orvosolni lehessen. Mert hiba mindig van. Hiába vannak nagyon részletes kiviteli terveink, hiába beszélünk sokat a helyszínen, hiába foglalkozok ezzel egész nap, hiába van egy felelős műszaki vezető és egy műszaki ellenőr, mégis becsúszhat bármi.

Azt azért mindenképpen szeretném elmondani már most, hogy mennyire hálás vagyok azért, hogy olyan emberek csinálják a házunkat, akik csinálják! Nagyon klassz, és megbízható csapatunk van! :)


Tetőtéri ablakok beszerelése bent

Tetőtéri ablakok beszerelése kint

Házformát kezd ölteni

Elkészültek a kémények

Ki hagyta nyitva az ablakot? (nem vicces, még jó, hogy nem esett az éjjel)


Richi ablakai

Galéria és nappali feletti ablakok: fényözön

Hálószoba, a kedvencem!!!


Leendő galéria, lépcső helye kihagyva

2015. június 4., csütörtök

2015. június 1., hétfő

"Jó a buli"

Kinek mi...

Elkészült végre az utcai oromfal koszorúja. Ezt hőhídmentesen megoldani nem egyszerű, de most már alakul. Amíg ez nem készül el teljesen, addig nem tudjuk elbontani az állványzatot. Addig viszont nem lehet konténert sem rendelni, hogy a további bontásokból származó hulladékot elvitessük. Oltári kupi van az udvarban, nehezen viseli a rendmániás lelkem.



Az oromfalat lezáró fedkövek:
A tetőlécezés is folytatódhat

Az "állattartó telep" végre eltűnik
Hőhídmentes oromfal, elkészült lécezés
